令和8年度6月末時点での事業進捗は、先月(5月)から搬入された水圧鉄管を接合させるための溶接作業や上流部の既設鉄管の剝ぎ取りを実施しました。

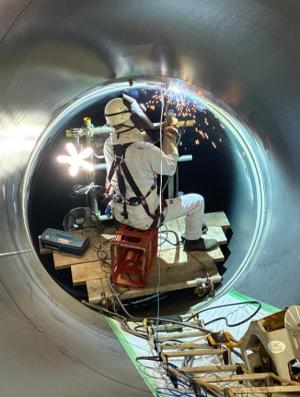

水圧鉄管の内部(内面)からの溶接状況

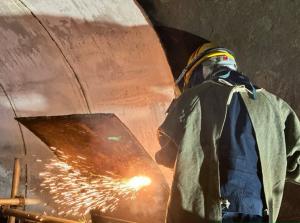

既設鉄管(上流部)の剝ぎ取り状況

第3固定台(最下流部)水圧鉄管据付状況
