別府発電所 リニューアル工事の進捗をお知らせします。(令和5年7月末)

印刷ページの表示 ページ番号:0002234836 更新日:2023年8月25日更新

別府発電所は、令和3年12月20日をもって運転を停止、令和5年度の再稼働を目指し、

大規模な改修工事(リニューアル工事)を進めています。

令和5年7月末時点での、リニューアル工事の進捗をお知らせします。

令和2年6月(着工前)             令和5年7月(現在)

令和2年6月(着工前)   令和5年7月(現在)


除塵機 (1)除塵機(じょじんき)



水路を流れてきた水からゴミ等を取り除く施設を更新します。



令和5年3月に除塵機の更新を完了。

上部水槽(調圧水槽) (2)上部水槽



ここから、高低差を利用し、発電所へ送水します。水を貯める水槽部を耐震補強します。



令和5年7月に上部水槽の耐震補強を完了。

現在、フェンス・擁壁工事作業中。

水圧鉄管

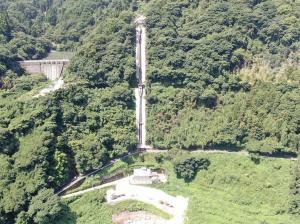

(3)水圧鉄管



上部水槽から発電所へ送水する管を更新します。



令和5年7月に水圧鉄管の更新を完了。

現在、転落防止柵等の塗装作業中。

水車発電機 (4)水車発電機



水のエネルギーを利用して、水車を回し、電気へと変換します。水車と発電機を更新します。



令和5年3月に水車発電機の更新を完了。

発電所建屋 (5)発電所建屋



ここは、水車発電機や各種電気盤を収めている建物で、傷んだ箇所を補修します。



令和5年7月に発電所建屋の補修を完了。

現在、地下室等の塗装作業中。

発電所敷地造成 (6)発電所敷地造成



ここは、別府発電所リニューアル工事のケーブルクレーンヤードとして造成。



令和5年6月にケーブルクレーン撤去完了。

現在、基礎コンクリート撤去作業中。
